الكهرباء 2022.. 5 سنوات تفصلنا عن بداية الإنتاج من المفاعل النووى

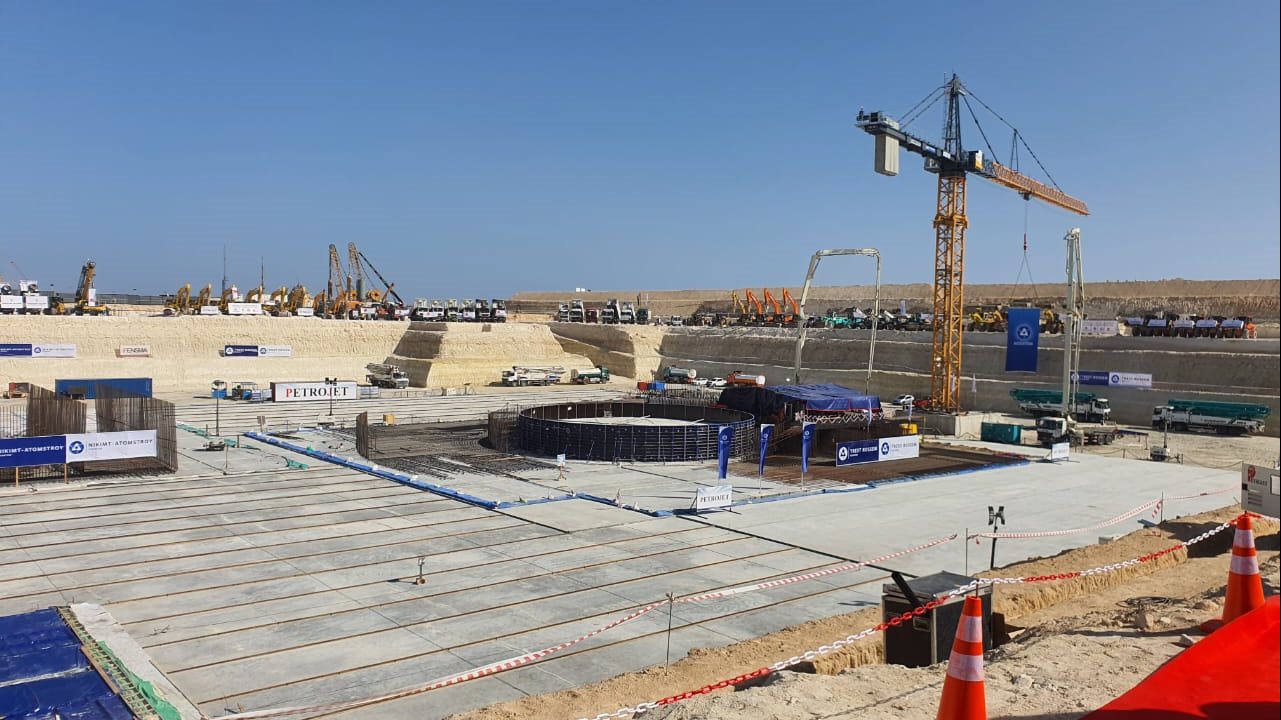

موقع مشروع الضبعة
موقع مشروع الضبعة

"لم يكن ليتحقق لولا النظرة الحكيمة للرئيس السيسى، الذى أعطى إشارة البدء للبرنامج  النووى المصرى ."مقولة للدكتور أمجد الوكيل رئيس المحطات النووية لخص بها مشوار طويل لمصر نحو تحقيق الحلم بامتلاك المفاعل النووى الأحدث على مستوى العالم، بعد أكثر من نصف قرن .حيث تم  تم إنجاز خطوات  كبيرة منذ توقيع عقود  إنشاء المحطة النووية المصرية الأولى بالضبعة، والتي تتكون من أربع وحدات نووية بقدرة إجمالية 4800 ميجاوات .

بعد أكثر من خمس سنوات على توقيع الاتفاق مع روسيا على إنشاء محطة توليد الطاقة النووية المصرية بالضبعة يخطو المشروع النووى خطوات تسابق الجدول الزمنى المحدد للإنشاء ليدخل المفاعل النووى  مرحلة التشغيل فى  2028.

ونرصد فى هذا التقرير تطورات مشروع الضبعة منذ تلقي مصر عروض للاستثمار في مشروع الضبعة النووي من  روسيا والصين وكوريا الجنوبية، وانتهاء باختيار روسيا شريك لمصر فى تنفيذ المحطة النووية.

مراحل تطور المشروع النووى

19 نوفمبر 2015

-  توقيع اتفاقية حكومية بين مصر و روسيا لإنشاء المحطة النووية في الضبعة.

2016

-  هيئة المحطات النووية توقع العقد الرئيسي للهندسة والإنشاءات والتوريدات  لمشروع المفاعل النووى  مع شركة أتوم ستروي اكسبورت الروسية.

مايو 2016

- بدء بناء المدرسة الفنية المتقدمة لتكنولوجيا الطاقة النووية بالضبعة

نوفمبر2017

-  توقيع إشعار البدء في مشروع المفاعل النووي ودخول عقود المشروع حيز النفاذ.

ديسمبر 2017
- بدء المرحلة التحضيرية للمشروع.

سبتمبر 2017

- بدء الدراسة في المدرسة الفنية المتقدمة لتكنولوجيا الطاقة النووية بالضبعة.

2018
- إجراء دراسات المسح الهندسي للمشروع.

مارس 2019

- إصدار إذن قبول موقع الضبعة
أبريل 2019

- المشروع النووي  يحصل على جائزة أفضل 3 مشروعات عالمية من حيث الانطلاقة.

أكتوبر 2019
- أنهى فريق خبراء الوكالة الدولية للطاقة الذرية مهمة مراجعة البنية التحتية النووية
2020
- البدء في إنشاء الرصيف البحري.

يوليو 2021
- التقدم لهيئة الرقابة النووية والإشعاعية بطلب إذن الإنشاء للوحدتين الأولى والثانية.
يوليو 2021
- بدء تصنيع المعدات طويلة الأجل للمحطة  أول معدة مصيدة قلب المفاعل في روسيا.

ديسمبر 2021

- التقدم بطلب إذن الإنشاء للوحدتين الثالثة والرابعة  بالمفاعل النووى .

أكتوبر 2021
- بدء تدريب الكوادر المصرية على أعمال التشغيل والصيانة

أكتوبر 2021
-  هيئة المحطات النووية  تحصل على جائزة أفضل فريق عمل في الإشراف على تنفيذ مشروع الضبعة) .

أكتوبر 2021
-مشروع المفاعل النووى  يفوز بالمركز الأول في جائزة مصر للتميز الحكومي في دورتها الثانية

يونيو 2022

- بدء تصنيع وعاء الضغط لمفاعل الوحدة الأولى لمحطة النووية بالضبعة.

يونيو 2022
-الحصول على إذن إنشاء الوحدة الأولى.

يوليو 2022
- وضع الصبة الخرسانية الأولى للوحدة الأولى بمحطة الضبعة

أكتوبر 2022

-الحصول على إذن إنشاء الوحدة الثانية

نوفمبر 2022

-بدء الصبة الخرسانية للوحدة الثانية بمحطة الضبعة

ديسمبر 2022

الانتهاء من إنشاءات الرصيف البحرى وباقى بعض التجهيزات الفنية لاستقبال معدات المحطة النووية بالضبعة خلال أسابيع
